国庆中秋佳节期间,甘肃白银中堡变35千伏变电站改造工程现场依旧繁忙,银珠集团工程建设者放弃休假坚守一线,抢抓秋季施工黄金期推进工程,以“电力蓝”守护万家灯火。

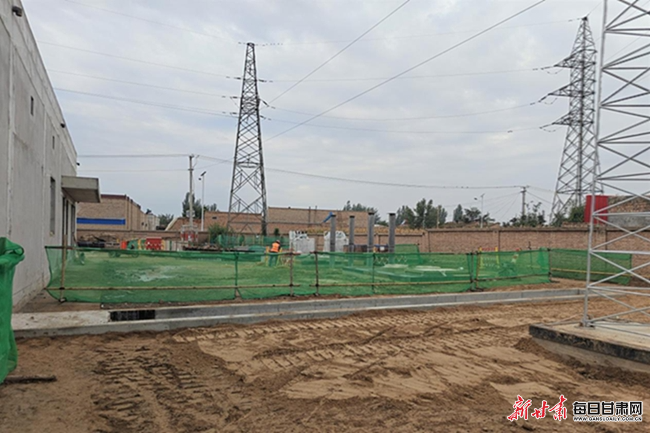

该工程正进行原址升级,截至目前土建部分形象进度已达85%。站区内原有3座废旧建筑物已全部拆除,施工道路平整、临时电源接入、活动板房安装等前期工作均已完成,综合配电室、主控室主体结构施工的地圈梁浇筑、满堂架搭设与拆除等工序按计划完成,主变基础、各类设备支架基础等户外构筑物也已施工完毕。国庆期间,施工人员正加紧开展室内地坪浇筑、户外电缆沟制作、场地平整夯实及辅助用房内外墙抹灰等收尾与分项工程自检消缺,为后续电气设备安装创造条件。

与此同时,电气部分工作已启动,工程核心设备——两台10000kVA三相有载调压自冷式变压器顺利就位,标志工程进入电气安装关键阶段。项目部已提前确定电气班组人员名单,关键技术人员完成准入手续,确保土建与电气工序无缝衔接。
现场项目负责人介绍,国庆期间目标完成室内外电缆沟制作及综合配电室内墙抹灰和粉刷,为节后电气安装扫清障碍,保障工程向11月下旬竣工目标推进。
中堡变电站的升级改造将大幅提升区域供电能力与可靠性、优化网架结构,对保障民生用电、服务地方经济社会发展意义重大。假期里,电网建设者以实干助力电网高质量发展、为服务中国式现代化注入“电动力”。(李钰琳 杨慧明)
